玻璃項目7月4日建設進度

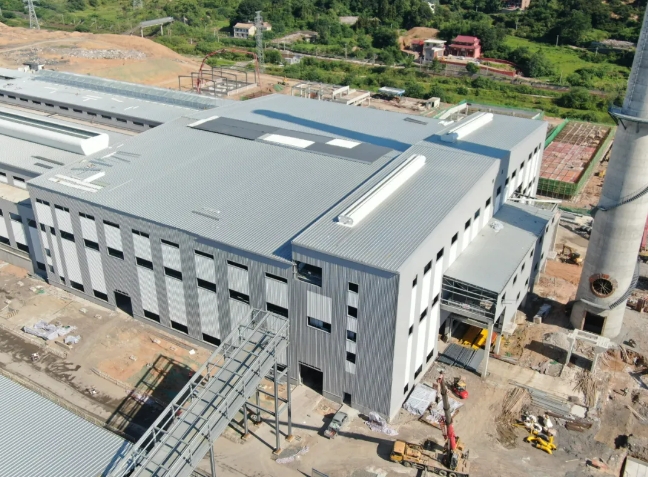

熔化工段:基礎、主體工程完成,鋼結構安裝完成98%。(通風器已完成70%)。

熔化工段:窯爐和錫槽,700噸生產線窯爐鋼結構完成95%,窯爐砌筑完成88%;700噸生產線錫槽鋼結構完成92%,錫槽磚鋪設完成50%。

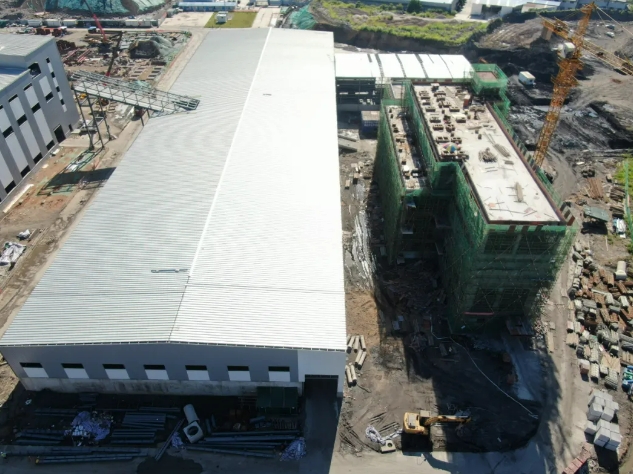

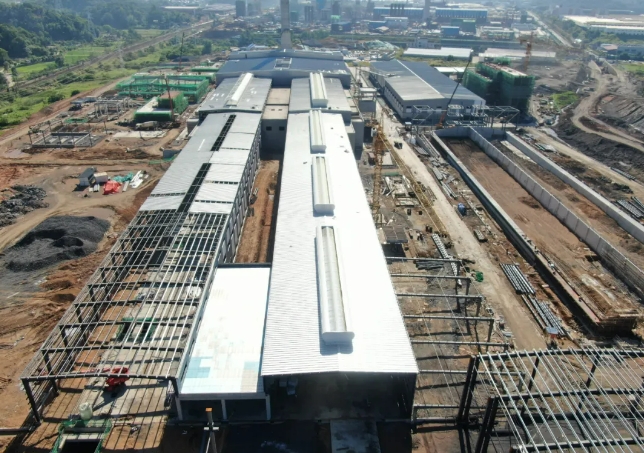

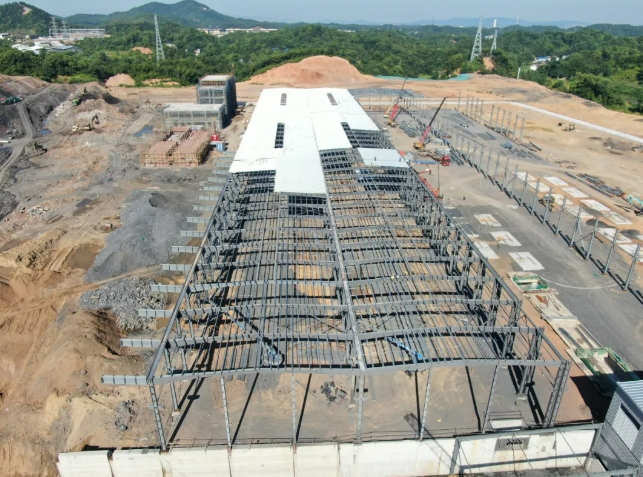

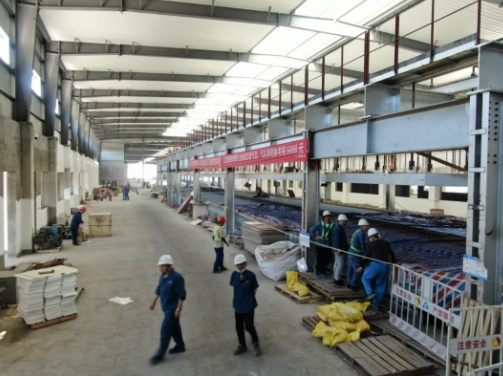

成型工段:700噸生產線車間鋼結構完成98%,500噸生產線鋼結構完成94%。

退切工段:基礎工程已完成,主體工程完成98%,鋼結構吊裝完成94%。

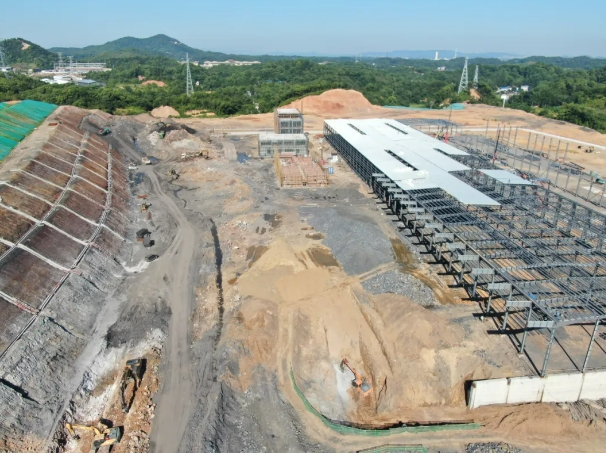

碎玻璃工段:基礎工程已完成,主體工程完成97%;皮帶廊鋼結構安裝完成17%。

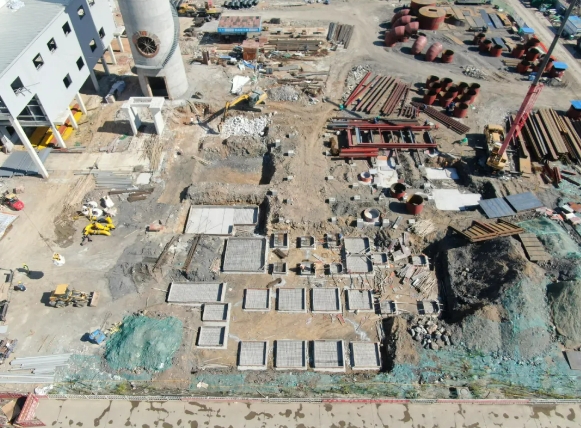

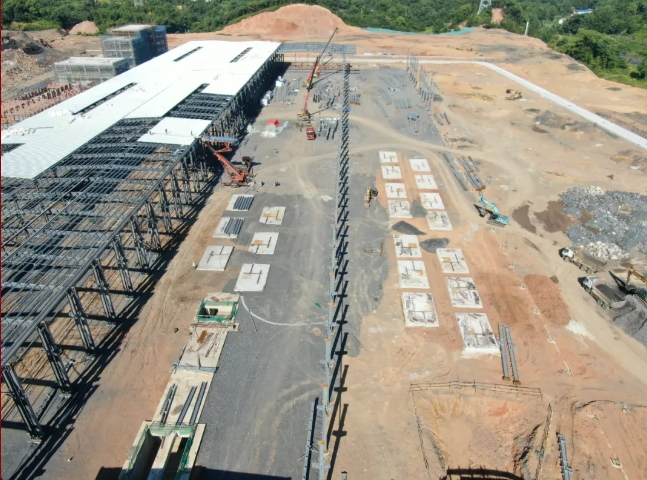

綜合原料庫:基礎工程完成,鋼結構安裝完成95%,墻面板安裝完成75%。
原料車間:基礎工程完成,主體工程完成98%;墻體砌筑完成50%。

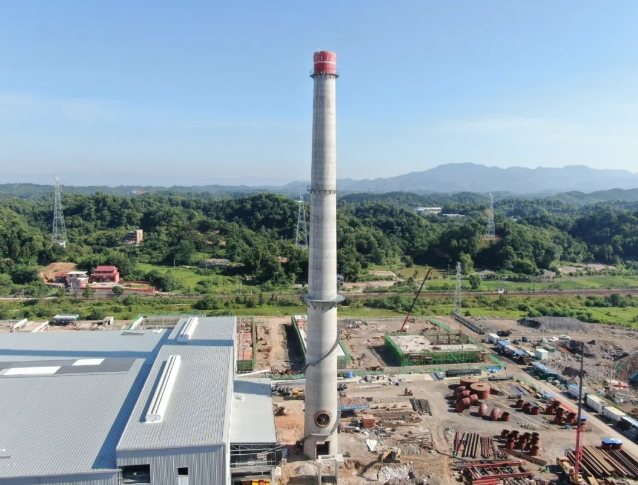

煙囪:基礎工程已完成,主體結構已封頂,室外鋼爬梯完成,內襯已完成。

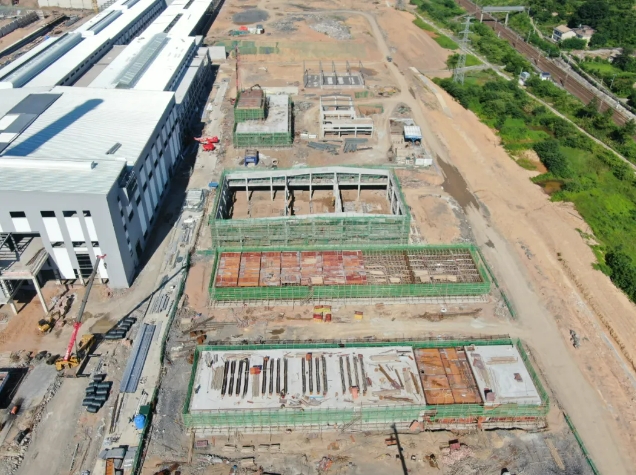

成品工段:獨立基礎工程已完成,成品工段鋼結構安裝完成85%;防火涂料噴涂65%。

裝箱工段:獨立基礎工程已完成,鋼結構安裝完成38%。機械手基礎完成90%。

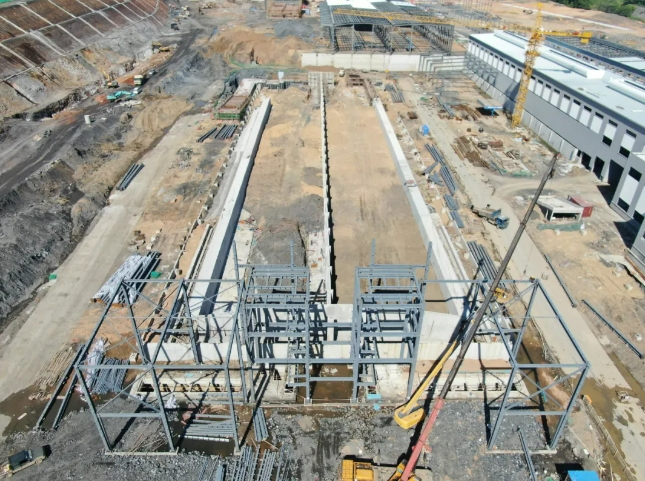

均化庫:基礎工程完成97%,擋土墻墻身完成90%,鋼結構安裝完成20%。

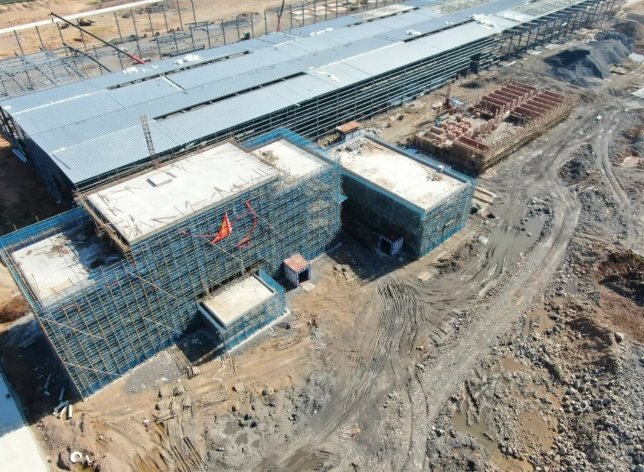

公用工程:氮站及空壓站設備基礎完成93%;循環水系統水池東側水池混凝土澆筑完成,西側水池模板安裝;10kV配電站主體結構完成95%;余熱發電一層澆筑完成,二層內架搭設。

辦公生活區:食堂基礎已完成,主體完成,砌筑工程完成65%;辦公樓基礎已完成,主體封頂,砌筑工程完成35%;宿舍樓基礎已完成,主體完成30%。

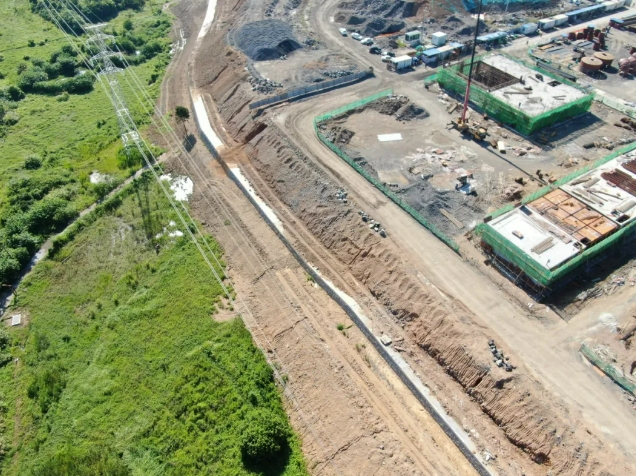

外圍擋土墻:外圍擋土墻已完成84%。

二標段土石方:二標段剩余土石方還未清理完成,目前暫不影響均化庫及辦公區施工。

環保工程:余熱環保區域土方開挖已完成,700T煙氣治理區域獨立基礎完成45%。
|
